Lucrările la Linia Vulcănești – Chișinău ar urma să se încheie la final de an. Dorin Recean: Rusia va pierde ultimul instrument de șantaj energetic

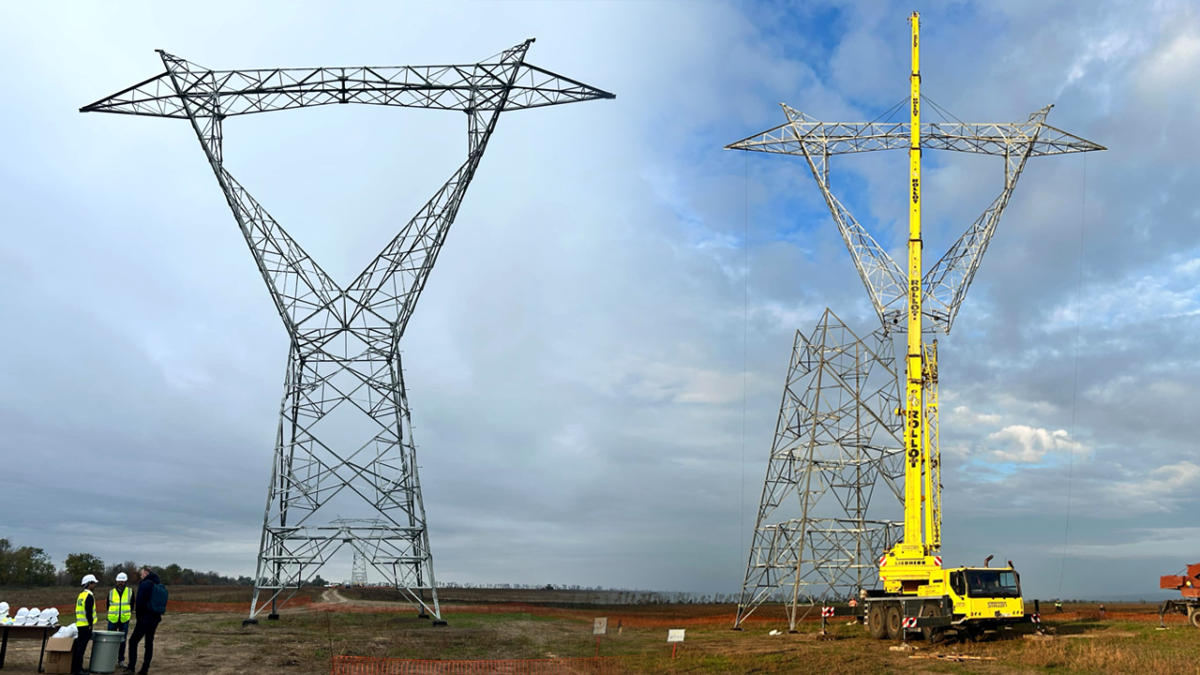

Lucrările la Linia Vulcănești – Chișinău ar urma să se încheie la final de an. Dorin Recean: Rusia va pierde ultimul instrument de șantaj energeticLinia electrică Vulcănești - Chișinău. Sursa foto: zdg.md

Republica Moldova. Lucrările la linia electrică Vulcănești – Chișinău se desfășoară conform graficului. Pe o distanță de 65 de km au fost turnate 190 de fundații și instalați 30 de piloni. Termenul-limită pentru finalizarea construcției și punerea în funcțiune a liniei electrice este luna decembrie 2025.

Mersul lucrărilor la Linia electrică aeriană 400 kV Vulcănești – Chișinău a fost examinat joi în cadrul unei ședințe la Guvern. Reuniunea a fost convocată de prim-ministrul Dorin Recean, cu participarea implementatorului proiectului, companiilor de construcții și altor instituții implicate.

Premierul Dorin Recean a cerut neadmiterea întârzierilor în graficul de realizare a lucrărilor

În timpul ședinței, prim-ministrul Dorin Recean a subliniat importanța strategică a acestui proiect de infrastructură pentru securitatea energetică a țării, în contextul actualelor realități regionale. Oficialul a cerut tuturor părților implicate să se mobilizeze și să nu admită întârzieri în graficul de realizare a lucrărilor.

Premierul Dorin Recean

Premierul Dorin Recean. Sursa foto: Guvernul Republicii Moldova

„Cu linia electrică Vulcănești-Chișinău în funcțiune vom putea transporta energie electrică fără a trece prin nodul energetic al MGRES. Astfel, Federația Rusă va pierde ultimul instrument de șantaj energetic asupra țării noastre. De aceea, este important ca lucrările să fie urgentate și realizate în termen”, a declarat Dorin Recean.

Ședință la Guvern

Ședință la Guvern. Sursa foto: Guvernul Republicii Moldova

Totodată, prim-ministrul a cerut companiilor responsabile de construcție: KEC International Limited, consorțiului de companii Siemens Energy SRL - Electromontaj SA - Energotech SA să prezinte programul de realizare a lucrărilor, actualizat conform solicitării, și să raporteze săptămânal progresele înregistrate către Ministerul Energiei și Unitatea Consolidată pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii (UCIPE). De asemenea, la ședință s-a anunțat că Stația electrică Chișinău va fi finalizată până în luna august 2025.

Pentru eficientizarea procesului de monitorizare a executării, reprezentanții UCIPE și ai Ministerului Energiei vor realiza vizite săptămânale sau bisăptămânale în locurile de desfășurare a lucrărilor de construcție/modernizare/extindere pentru a înregistra progresele.

Mersul lucrărilor prognozate

Progresul general de implementare a lucrărilor de construcție LEA este de circa 49% și cuprinde aproximativ 190 de fundații și 30 de piloni asamblați din totalul de 500, iar șantierul de construcție se extinde pe o distanță de circa 65 de kilometri.

Lucrările de construcție au fost lansate efectiv în luna aprilie 2024, după elaborarea și aprobarea proiectului tehnic și realizarea condițiilor premergătoare lucrărilor. Acestea sunt în proces de desfășurare în UTA Găgăuzia, raioanele Leova, Cahul și Taraclia. Materialele și componentele necesare construcției LEA au fost produse și livrate în volum de 90%.

Linia electrică Vulcănești - Chișinău

Linia electrică Vulcănești - Chișinău. Sursa foto: Ministerul Energiei

Totodată, pentru a reuși realizarea lucrărilor în termen, KEC International Limited a dat asigurări că, din luna martie, odată cu încălzirea vremii, va spori numărul de muncitori în teren.

Potrivit UCIPE, lucrările sunt executate în ritm continuu, fiind planificată asamblarea a 50 de piloni adiționali în lunile de iarnă. Cu toate acestea, tempoul de lucru este condiționat de starea vremii, iar planificarea lucrărilor și a echipelor de muncitori în teren se va face în conformitate cu planul de lucru agreat, potrivit căruia LEA va fi dată în exploatare la finele anului 2025.

Linia electrică Vulcănești - Chișinău de 400 kV va avea o lungime de 157 de km și va asigura tranzitul de energie electrica către Republica Moldova din Romania și piețele europene, evitând regiunea transnistreană. Valoarea proiectului este de 61 milioane de euro, dintre care 27 de milioane sunt destinați pentru construcția liniei. Aceasta va avea o putere ce ar putea asigura până la 50% din consumul de energie electrică a țării în perioada cu sarcină maximă.
